來源:哈爾濱電氣集團有限公司
瀏覽量:
發布時間:2022-03-20
3月18日,哈電集團電機公司參與研制的我國海拔最高的百萬千瓦級水電站——雅礱江兩河口水電站最后一臺機組正式投入商業運行。至此,兩河口水電站6臺機組全部投產發電。
運行數據顯示,哈電集團電機公司研制的6臺水輪機擺度均在0.1毫米以內,均優于兩河口精品標準;其中2號機組三導擺度全部控制在40微米以內,相當于1根頭發絲直徑的二分之一,樹立了大型水電機組安全穩定運行的新標桿;全部機組在完成72小時試運行后,均無任何安全隱患和質量缺陷,直接投入商業運行;電機公司搭建的智能運維數字平臺也已上線運行,為兩河口電站機組安全穩定運行保駕護航。

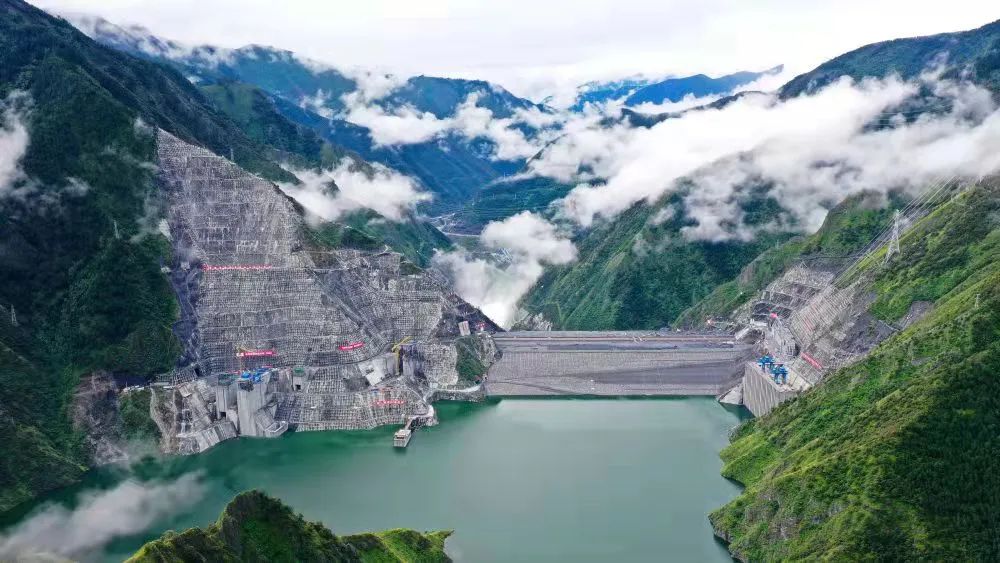

兩河口水電站位于四川省甘孜藏族自治州雅江縣境內的雅礱江中游河段,是雅礱江中下游的“龍頭”水庫電站。電站共安裝6臺單機容量為50萬千瓦的混流式水電機組,哈電集團電機公司負責提供6臺水輪機和電站智能運維數字平臺的構建工作。
2021年9月29日,兩河口水電站首批機組6號、5號機組正式投產發電,此后,電站4號、3號、2號機組分別于2021年10月27日、11月2日、12月22日相繼投運。2022年3月18日,兩河口水電站最后一臺機組——1號機組正式投入商業運行,較原計劃提前1個月時間。
從2016年9月兩河口項目簽約,到2022年3月最后一臺機組投產發電,5年半的時間里,哈電集團電機公司以滿足用戶需求為己任,用領先的技術實力、強大的制造能力、精細的現場安裝指導等全鏈條精品策劃和服務,高質量兌現了合同,達到了兩河口水電站水輪機創精品的工程要求。
兩河口水庫庫容大、蓄水周期長,機組長期在低水頭工況運行,這給轉輪的穩定性帶來極大考驗。電機公司在總結白鶴灘水輪機成功經驗的基礎上,針對兩河口電站實際開展技術創新,成功研發出“雙反C型翼型長短葉片結構”的高性能轉輪,不僅加權效率高,低水頭超出力能力強,而且實現了全水頭、全負荷安全穩定高效運行,最優效率95%以上,是我國乃至世界水輪機技術的又一重要突破。其中,1-4號機轉輪更是實現了“零配重”。

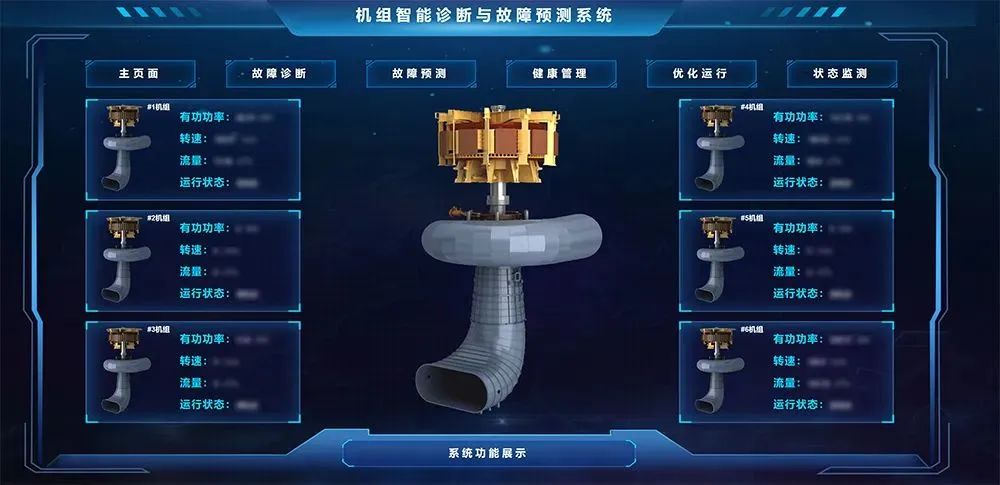

為助力打造兩河口數字化、智能化電站,哈電集團電機公司將水電機組設計機理與大數據、人工智能技術進行深度融合,充分利用物聯網、智能傳感和大數據分析等技術,開發機組智能運維及設備數字化平臺系統。該系統實現了機組關鍵部件在各種運行狀態的監測數據整合、在線故障診斷、趨勢分析預判、機組健康評估等服務功能,將有效提高檢修效率、縮短停機時間、降低運維成本,為機組提供全生命周期的技術服務和管理。
為保證兩河口機組現場安裝調試進度,哈電集團電機公司組織經驗豐富的現場安裝指導團隊,提前3個月開箱清點到貨設備、保證產品數量準確、質量合格,安裝、調試及試運行期間提供全天候服務,對現場突發情況及技術問題反應迅速、處理得當,保證了機組的安裝質量和施工進度。
良好的服務、優異的業績得到了業主單位雅礱江流域水電開發有限公司的高度贊譽。哈電集團電機公司兩河口項目執行團隊先后被雅礱江公司授予“2018年度優秀項目管理團隊”“2019年度優秀合同執行獎”“2020年度機電設備優質供應商”等稱號;首批機組投產發電暨勞動競賽總結大會上,電機公司現場服務團隊被授予“四川省工人先鋒號”榮譽稱號;此外,電機公司還多次收到雅礱江公司發來的感謝信。
